數據中心機房彩鋼板安裝的正確與否,對于我們后續的使用有一定的影響,下面興鐵小編教您正確的安裝方式。
主材料:機房彩鋼板
配件:陽角件;陰角件;扣條;壓條;75型輕鋼龍骨;螺絲;拉釘
正確安裝步驟方法 :
1、墻面放樣:根據圖紙及現場實測尺寸進行放樣(隔墻中心線),以?xún)墒者呏行木€(xiàn)與地面的交點彈出地軌中心線。應保證這四條線處在一個垂直面內,以保證墻板安裝平整及與墻面保持垂直。
2、天軌安裝:安裝要整齊,接口處須補齊修齊,每隔500mm—600mm擊釘或螺絲固定于水泥天花板。
3、地軌安裝:安裝地軌時要先把門的安裝位置預留出來,尚需注意地差問題。如地面高低差太多,須整平使其落差減少,每隔600mm以擊打或螺絲固定地坪上,如果地縫太大要用填縫劑補滿。
4、收邊:根據實際測量值切割收邊,切割后邊緣要修齊。力求整齊一致,連接處要求無縫隙。與天軌及踢腳板接口處尤其注意,更要做到無縫隙。

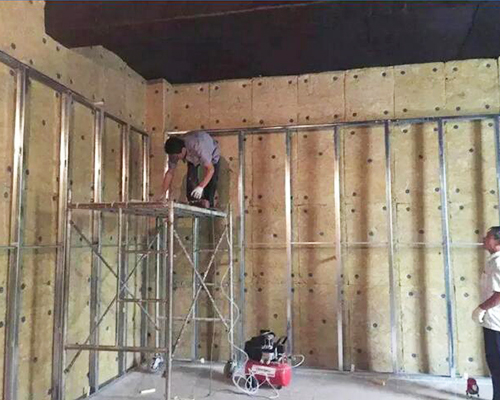

5、豎向龍骨:每隔49cm置一支豎向龍骨(為隔板尺寸的一半),門框兩側立柱上下完全固定,不致于搖晃,反方向增加一支豎向龍骨,門扇寬度超過90cm以上,門框上橫立柱必須加強固定,必要時以焊接固定之。
6、橫向穿心龍骨:增高超過3米以上,以垂直方向1.2米置一支,當連兩支銜接處必須重疊,重疊長度不得少于10cm。

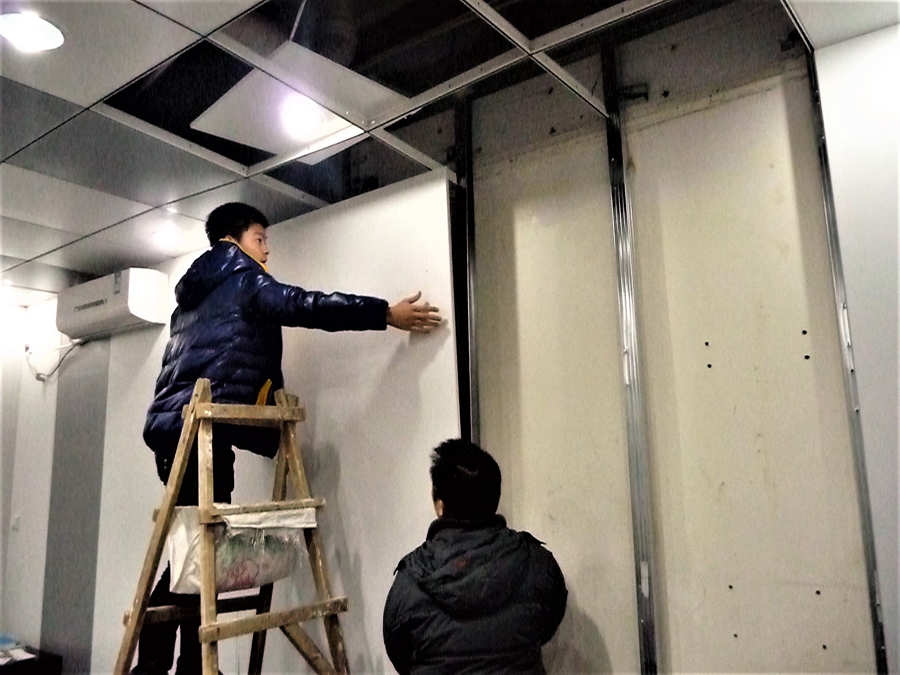

7、機房墻板安裝:由一側開始安裝機房彩鋼板,依次安裝,相連板間距12mm。隔板之間采用寬度12mm壓條扣上,標準單元墻板均可互換。
以上就是成都興鐵小編給大家分享的機房彩鋼板的正確安裝方法步驟了,親們可以認真的看下,這樣我們就能保障機房彩鋼板的安裝質量了。
興鐵首頁 鋼制復合墻板 機房墻板 產品中心 項目案例 新聞中心 關于興鐵 聯系我們
公司電話:028-8771033513880667850 (公司熱線)
公司地址:成都市金牛區洞子口163號天悅中心8樓808
門店地址:成都市金牛區九里堤南支路68號
工作心得體會(huì ) 英語翻譯 羧甲基纖維素鈉 高效過濾器 石家裝家裝公司 涂鴉 工業加濕器 鋼結構出口公司
